La provincia pagó más de 6.300 millones a constructoras del Plan Castello
Cinco obras de las 27 obras ya finalizaron y durante este año debe concluirse con el Gasoducto de la Región Sur y la repavimentación de la ruta 2.
Río Negro ya abonó 6.306 millones a las empresas por las construcciones del Plan Castello, que incluye 27 obras centrales.
Las erogaciones mayormente se dirigieron a la ejecución del Gasoducto de la Línea Sur, que sumaron unos 2.199,8 millones, es decir, casi el 35% de lo abonado por el Fiduciario creado para el manejo de los fondos recaudados de la emisión del bono en dólares. El segundo mayor desembolso -hasta ahora- es la Ruta N° 2, con algo más de 874 millones.
Cuatro obras figuran como finalizadas mientras otras tres concluidas constituyen etapas de proyectos mayores, como el gasoducto sureño (compra de caños y la instalación del tramo ruta 3 a Valcheta) y la repavimentación de la ruta Nª 2.
La primera conclusión se cumplió en abril del 2019, con el mejoramiento en Pomona de la “capacidad del brazo Sur del río Negro -unos 25,4 millones- mientras la última fue la reciente habilitación del Nodo de Transporte de Los Menucos, con 45,9 millones de pesos, pasando por la Estación Transformadora en Cipolletti -casi 298 millones- y por el pavimento Rural en Lamarque y Choele Choel -91,8 millones.
Una veintena de empresas construyen con plazos bastante ajustados a los contratos, con una parcial paralización en parte de marzo y en abril cuando se puso en marcha la cuarentena.
Según los tiempos contractuales, la totalidad de las construcciones del Plan Castello deberían estar concluidas a fines del año próximo.
Hay cuatro ejecuciones aún no son iniciadas, que -en realidad- son complementarias del Parque Tecnológico de Bariloche y del gasoducto de la Región Sur.

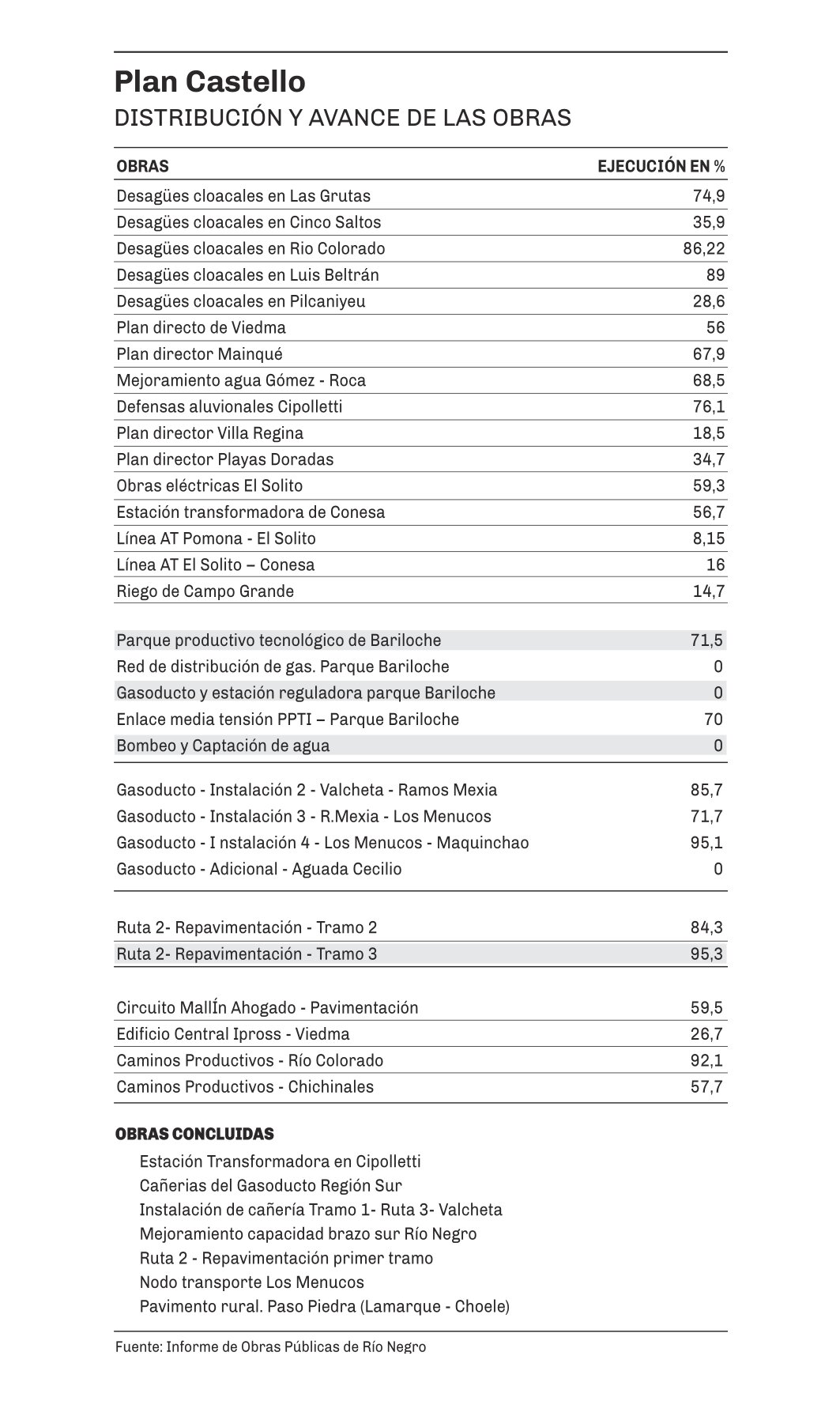

Con un 28% de su ejecución, la red de desagües de Pilcaniyeu está paralizada y con revisión del contrato a la firma de Movimiento SAO.
Entre los otros planes directores, las más relegadas son las de Regina y Playas doradas, con 18,5% y con 34,8%.
Las construcciones con niveles más bajos están en las Líneas Eléctricas de Pomona-El Solito y El Solito-Conesa, con el 8% y el 16%.
La concreción del sistema de riego en Campo Grande no llega al 15% y el edificio de Viedma del Ipross está en el 26%.

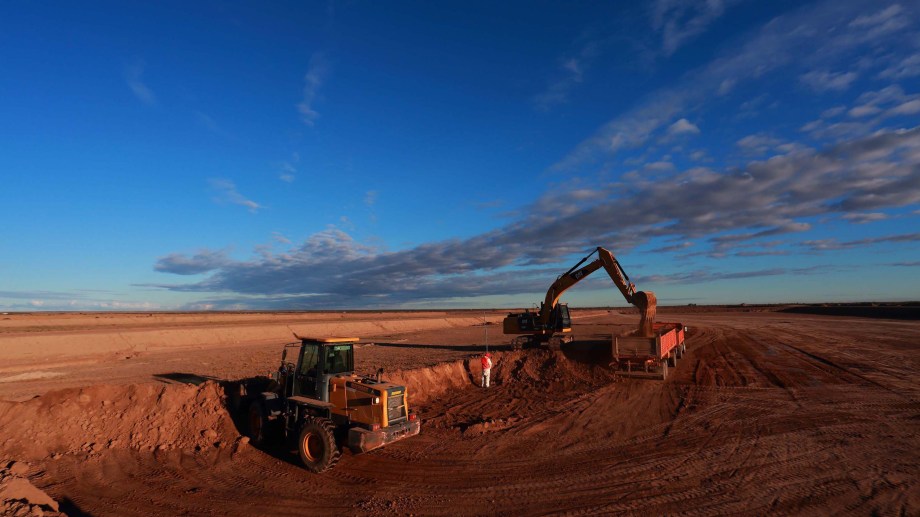

Estas seis construcciones tienen tiempos de finalización para el 2021, con otras cinco: las redes cloacales de Vila Regina (enero), de Mainque (febrero), de Playas Doradas (marzo), de Cinco Saltos (marzo) y de Viedma (setiembre).

Río Negro ya abonó 6.306 millones a las empresas por las construcciones del Plan Castello, que incluye 27 obras centrales.
Registrate gratis
Disfrutá de nuestros contenidos y entretenimiento
Suscribite por $1500 ¿Ya estás suscripto? Ingresá ahora
Comentarios
Estimados/as lectores de Río Negro estamos trabajando en un módulo de comentarios propio. En breve estará habilitada la opción de comentar en notas nuevamente. Mientras tanto, te dejamos espacio para que puedas hacernos llegar tu comentario.
Gracias y disculpas por las molestias.
Comentar
